اطلاعات پروژه
تعریف پروژه نیروگاه دورود

هدف از انجام این پروژه، بهینه سازی سیستم حفاظت ترانسفورماتور قدرت واحد3 نیروگاه دورود می‌باشد. این پروژه از بخش‌های مختلفی جهت اجرا تشکیل شده،که شرح کارهای انجام شده در این پروژه در ادامه ذکر شده است.

1- نصب CT جدید در نوترال ترانسفوماتور مصرف داخلي

2- باز کردن PT های موجود بعد از GCB

3- نصب PT های جدید در Cubicle بعد از GCB و سمت ترانسفورماتور اصلی

4- نصب فیوزهای مینیاتوری برای ثانویه PT های جدید نوع Z متناظر با جریان نامی ثانویه PT

5- انجام عملیات کابل‌کشی تکمیلی بیت تجهیزات زیر، و همچنین ترمینال بندی کابل‌ها در آنها با تابلوی حفاظت و کنترل جدید:

* وایرینگ‌چک کابل‌های موجود نصب شده بین نیروگاه و پست

* انجام سیم‌بندی‌های مربوط به PT جدید

* مارشالینگ باکس پست 63

* مارشالینگ باکس جدید ترانسفورماتور اصلی در نیروگاه

* سیگنال‌های مرتبط با GCB

* قطع اتصال از رله‌های قدیمی مربوط به حفاظت ترانسفورماتور مصرف داخلی، ترمینال بندی جدید و اتصال ارتباطات ترانسفورماتورهای جریان سمت HV و نوترال مربوط به ترانسفورماتور مصرف داخلی به تابلوی حفاظت جدید از طریق تابلوی مارشالینگ باکس پست

* اجرا، نصب، تست و راه‌اندازی کلیه رله‌های کمکی جدید TCS ( و تریپ رله‌های جدید) و …

* انجام اصلاحات لازم و اجرای سیستم ارسال اطلاعات نیروگاه به دیسپاچینگ SCADA و راه‌اندازی سیستم

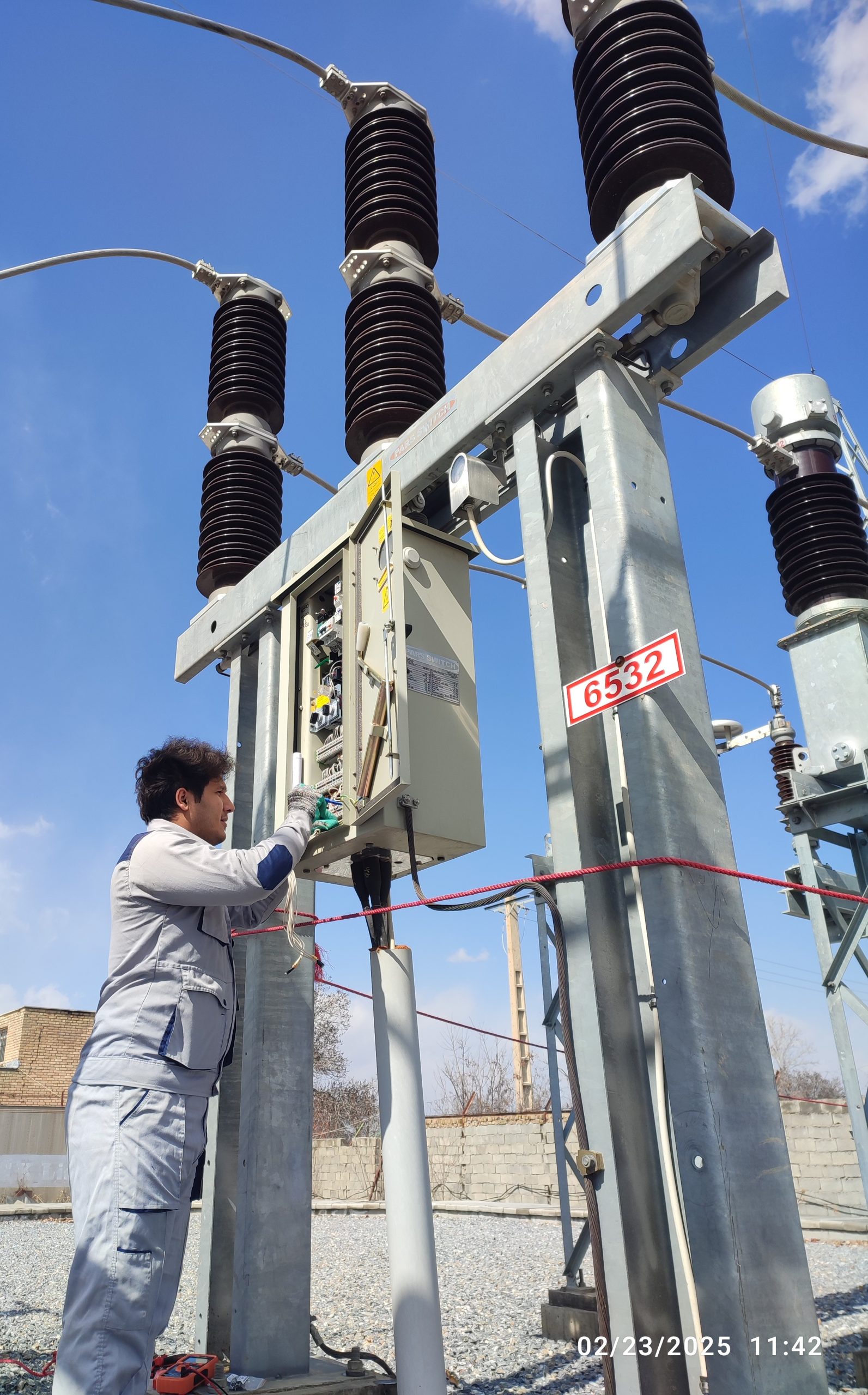

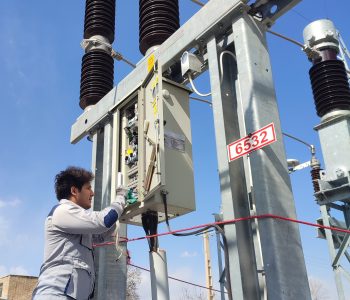

6- اعمال تغییرات لازم در حفاظت سنکرونایزر متناظر با PT های جدید نصب شده در بعد از GCB و انجام تست‌های راه‌اندازی لازم

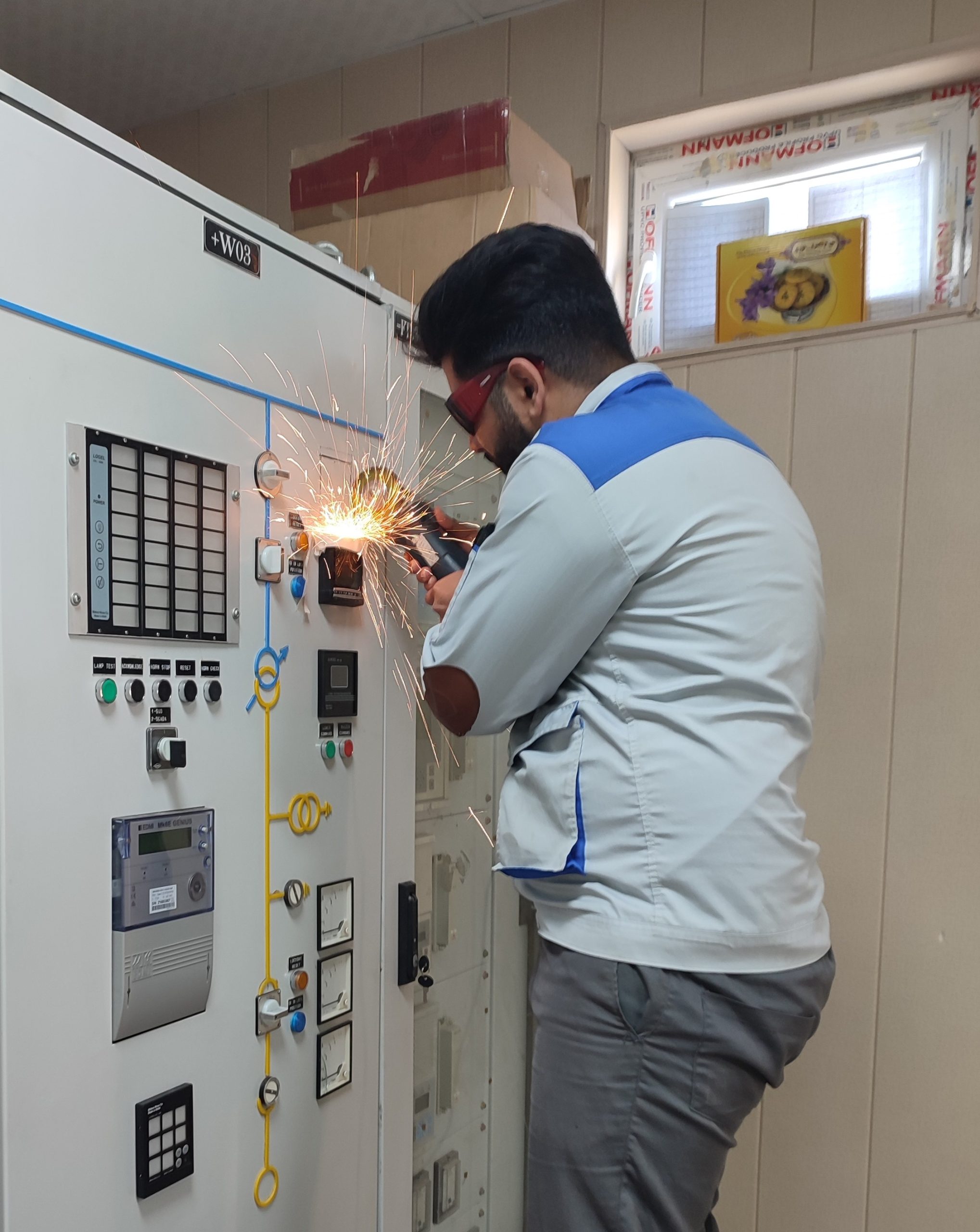

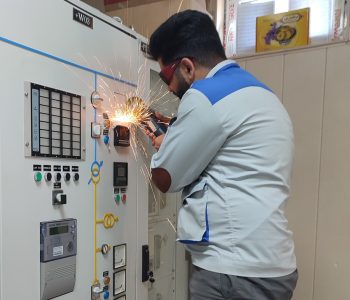

7- نصب ترمینال‌ها و تجهیزات جدید متناظر با نقشه‌های حفاظتی اصلاح شده در تابلوهای حفاظتی مربوطه

8- پیاده‌سازی تنظیمات و کانفیگ کلیه رله‌های حفاظت ترانسفورماتور واحد 3

9- انجام تست‌های راه‌اندازی متناظر با استانداردهای وزارت نیرو و شرکت مدیریت شبکه برق ایران شامل:

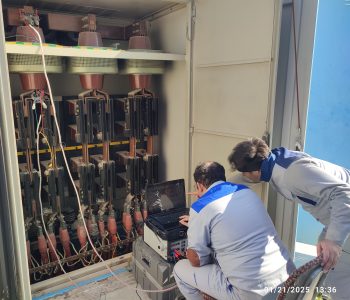

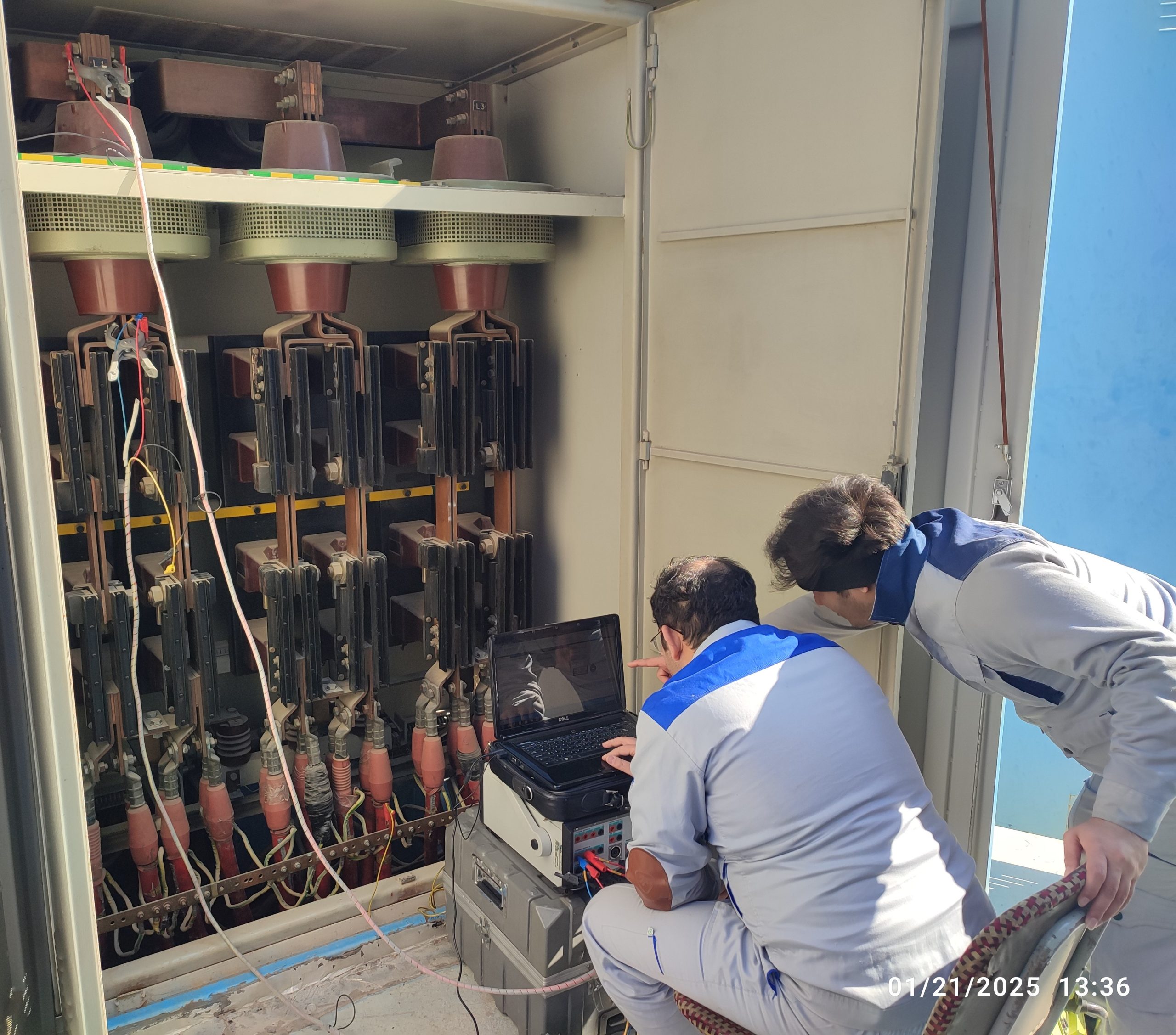

1-9- تست کلیه CT های مربوط به رله‌های حفاظتی جدید ترانسفورماتورها و مدارهای مربوطه

2-9- تست کلیه PT های مربوط به رله‌های حفاظتی جدید و مدارهای مربوطه

3-9- تست بردن مدارات ثانویه، شناسایی و رفع عیوب مشخص شده در نتیجه تست

4-9- تست مقاومت عایقی مدارات ثانویه، شناسایی و رفع عیوب مشخص شده در نتیجه تست

5-9- تست مقاومت عایقی مدارات تریپ‌های مکانیکال و سیگنال‌های ورودی (بوخهلتس و …)، شناسایی و رفع عیوب مشخص شده در نتیجه تست

6-9- تست و راه‌اندازی کلیه رله‌های جدید با انجام تست‌های پیک‌آپ، در آپ و مشخصه کامل کلیه حفاظت‌ها

7-9- انجام تست‌های پایداری رله‌های حفاظتی مربوط به حفاظت های 87G ، 87T و 87N با انجام تست‌های Primary injection

8-9- انجام تست حفاظت خطای زمین روتور (64R)

9-9- انجام تست‌ها و اندازه‌گیری‌های مورد نیاز حین و بعد از سنکرون کردن برای حفاظت‌های خطای زمین و Under-Excitation واحد

10-9- راه‌اندازی و تست حفاظت سنکرونایزر

11-9- انجام تست Primary injection برای حفاظت سنکرونایزر و تنظیم پارامترهای متناظر

12-9- تست تجهیزات اندازه‌گیری تابلوها

13-9- تست آلارم‌ها و ثبات‌ها

14-9- تست مدارهای فرمان

15-9- تست اینترلاک‌های حفاظتی در نیروگاه و پست بلافصل

16-9- تست سیستم DC و کنترل باطری‌ها

17-9- تست سیستم زمین پانل‌ها

18-9- تست تریپ رله‌ها، لاک اوت رله‌ها و رله‌های TCS

19-9- تست تریپ و ماتریس تریپ به صورت عملیاتی، ارسال فرمان تریپ در مجموعه نیروگاه شامل GCB ، تحریک و توربین

20-9- تست تریپ و ماتریس تریپ به صورت عملیاتی، ارسال فرمان تریپ از نیروگاه به پست و از پست به نیروگاه

21-9- تست ارتباطات با سیستم SCADA از پنل حفاظت جدید

22-9- وایرینگ‌چک و AS Built نمودن نقشه‌ها و مدارک
